本文へスキップ
天井クレーン見積り.com

クレーン点検の日程調整|工場停止日・担当者・準備物をそろえる手順

公開: 2026年10月22日
クレーン点検の日程調整|工場停止日・担当者・準備物をそろえる手順

クレーン点検の日付だけ決めても、工場が稼働していて設備を止められない、立会者がいない、入構申請が間に合わないと当日作業できません。日程調整はカレンダーの空きを合わせる作業ではなく、対象機器、停止条件、立会い、入構、準備物を一つの確定条件としてそろえる作業です。

候補日の出し方、顧客回答の記録、社内確定、直前確認を分けて管理する方法を説明します。

点検対象から日程確定までの記録方法を試す

点検ステータスと案件管理を見る

停止日・立会者・入構条件の持たせ方を、資料請求・無料体験で確認できます。

候補日を出す前に案件の前提をそろえる

前回と同じ工場でも、対象台数、点検範囲、ライン停止時間、工事予定が変わることがあります。まず顧客、工場、機器、作業種類、想定人数・所要時間を確認します。期限の判断はクレーン点検の期限管理で確認し、調整担当が独自の周期で候補月を決めないようにします。

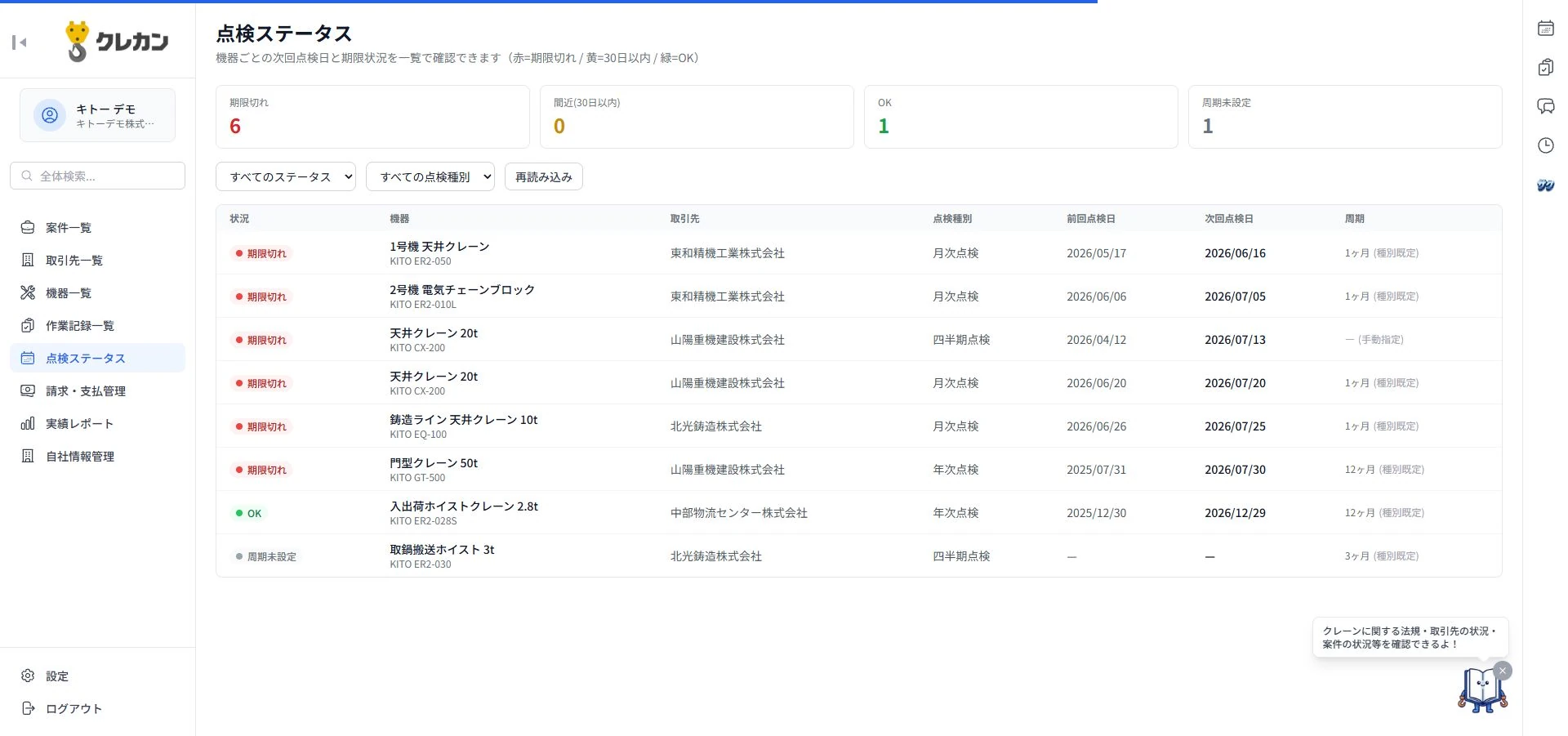

クレカンの点検ステータス実画面。取引先と次回点検日を確認できる
候補日を相談する前に、点検ステータスの機器、取引先、点検種別、前回点検日、次回点検日、周期を照合します。工場停止日、立会者、入構申請、準備物は画面に写っていないため、案件ごとに別途確認します。画面内の四半期点検、手動指定、日付、周期はいずれもデモ上の例で、法定周期を示す基準ではありません。 クレカンの機能紹介でも確認できます。クレカンの実画面(デモデータ)。会社名・金額・件数は説明用で、実顧客の情報・導入成果ではありません。

日程調整票に分けて持つ項目

区分確認項目確認相手
作業対象機器、台数、範囲、想定時間営業・現場責任者
操業停止可能日、時間帯、他工事との重複顧客設備担当
人当日立会者、連絡先、自社班顧客・自社双方
入構申請期限、教育、車両、持込品顧客総務・現場窓口
準備物顧客準備、自社準備、確認責任者現場責任者
書類注文書、作業届、点検表、前回指摘営業・事務

安全上の操作や設備停止方法は、設備所有者と作業責任者が現場条件に合わせて決めます。事務担当は必要な確認が完了したかを記録し、専門判断を代行しません。

候補から確定までの6段階

  1. 期限・契約・対象機器を確認し、社内の仮枠を押さえる
  2. 顧客へ二つ以上の候補と必要時間を提示する
  3. 顧客から停止可否と立会者の回答を受ける
  4. 入構期限、準備物、他工事との重複を確認する
  5. 自社班と責任者を割り当てる
  6. 双方へ確定日、集合、対象、役割、未確認点を送る

「顧客が口頭でよいと言った」段階を確定とせず、日付、回答者、対象範囲を記録します。候補日ごとに提示日と回答期限を付けると、複数顧客へ同じ枠を仮押さえしたままになるのを防げます。

運用例:土曜停止の工場で8台を点検する

架空の運用例です。工場は第2土曜のみ設備停止が可能で、天井クレーン8台を2班で点検するとします。候補日を「11月14日」とだけ伝えるのではなく、8時集合、9時作業開始、A棟4台とB棟4台、顧客立会者、入構申請提出日、前回指摘一覧の準備担当まで一緒に提示します。

確認事項回答担当状態
ライン停止9時〜15時顧客設備課確認済み
当日立会い設備課 田中様顧客確認済み
入構名簿5日前提出。期限は今回確認自社事務作成中
点検表・前回指摘8台分自社現場責任者未確認

一つでも未確認が残る場合は、誰がいつ確認するかを確定連絡に書きます。担当者情報の維持は点検先の担当者変更への備えと組み合わせます。

一週間前と前日の確認を分ける

一週間前には入構書類、作業届、班編成、準備物、前回指摘を確認します。前日は集合時刻、当日連絡先、天候や操業変更、持出機材を確認します。顧客から変更連絡があった場合、元の確定記録を上書きせず変更履歴を残します。

延期になった案件はカレンダーから消すだけでは不十分です。理由と再調整責任を残す方法は点検日程の延期・変更管理で解説しています。

営業・事務・現場の受け渡し

  • 営業は作業範囲、見積条件、顧客との約束を渡す
  • 事務は確定日、入構書類、連絡先、提出期限を管理する
  • 現場責任者は人数、時間、機材、専門的な作業条件を確認する
  • 変更を受けた人は全員へ伝達し、記録の最新版を更新する

各担当が自分の表を持つのではなく、案件番号を共通にします。メール、電話メモ、予定表のどれを見ても同じ案件へ戻れる状態を作ります。

連絡文面に必ず入れる六つの要素

候補日をメールや文書で送る際は、案件名、対象工場・機器、作業内容、候補日と必要時間、顧客へ確認したい条件、回答希望日を入れます。「いつ空いていますか」だけでは、相手が停止可否や立会者を確認できません。電話で補足した内容も案件記録へ戻します。

確定連絡では、候補という言葉を外し、集合場所、当日連絡先、対象機器数、作業時間、顧客準備、自社準備、未確認事項を並べます。変更版を送るときは件名と本文に変更日を示し、旧版との違いを短く書きます。

予約枠の二重使用を防ぐ

予定状態班の扱い顧客への表示
社内仮押さえ期限付きで仮確保未提示
候補提示中回答期限まで競合を警告候補として提示
顧客回答待ち代替候補も保持条件確認中
確定他案件を入れない確定内容を通知

複数顧客へ同じ日を候補提示する運用を採る場合は、先着や優先条件、回答期限を社内で決め、片方が確定したらもう片方へ速やかに別候補を出します。担当者の個人カレンダーだけでは競合に気づけないため、班・車両・主要機材も同じ案件番号で押さえます。

当日の変更を次回へ残す

当日に対象台数が変わった、開始が遅れた、立会者が交代した場合は、作業記録と日程実績に反映します。次回の標準時間や連絡先を直す材料になります。予定と実績の差を責任追及に使うのではなく、次回候補の精度を上げるために残します。

日程調整のやり取りを案件記録へ要約する

メールのスレッドやチャットだけに候補日を残すと、電話変更が反映されず、最新版を判断できません。連絡のたびに日時、相手、提示候補、回答、未確認条件、次回連絡日を案件記録へ要約します。原文が必要な場合はリンクを残します。

候補を取り下げた場合も履歴を残し、再提示しない理由を記録します。担当交代時には最新状態だけでなく、顧客が避けた日や条件も分かるため、同じ確認を繰り返しません。

調整業務の詰まりを見る

候補提示から回答までの日数、回答待ち件数、入構未完了件数、直前変更件数を月ごとに確認します。件数が増えたら顧客を急かす前に、提示内容の不足、回答期限の曖昧さ、社内仮枠の出し方を見直します。

日程確定後に作業範囲が増えた場合は、単なる備考追記で済ませず、必要時間、人数、見積条件、停止可能時間を再確認します。元の日付で実行可能かを現場責任者が判断し、変更版を顧客へ共有します。

確定後から作業日までの日数も確認すると、準備不足と過度に早い仮押さえを区別できます。

よくある質問

Q. 電話で日程が決まったら確定でよいですか。
A. 日付、時間、対象、回答者を記録し、双方が確認できる形で連絡します。口頭合意を否定するのではなく、取り違えを防ぐためです。

Q. 候補日は何日出せばよいですか。
A. 一律ではありません。自社班、期限、顧客の停止条件を見て、実行できる候補だけを提示します。

Q. 準備物の責任者が決まりません。
A. 項目ごとに顧客側・自社側の確認責任者を決め、未確定なら日程の確定条件として残します。

Q. 同じ工場で別工事が入っています。
A. 動線や停止条件への影響を顧客と現場責任者が確認し、同日実施の可否を判断します。事務だけで問題なしと決めません。

Q. 当日立会者と日程窓口が違います。
A. 両方を別欄に記録し、確定内容を共有します。当日連絡先は直前確認でも更新します。

Q. 予定表へ誰が入力しますか。
A. 入力責任者を一人決め、変更を受けた人はその担当へ記録を渡します。更新日時と変更者が分かる状態にします。

Q. 候補日への回答期限は必ず設けますか。
A. 班の仮押さえが長期化しないよう、顧客と相談できる範囲で回答希望日を示します。期限を過ぎた時に誰が再確認するかも社内で決めます。

候補提示から社内確定までを試す

無料体験では、次回点検日の近い機器を一件選び、候補提示、顧客回答、班編成、社内確定の状態をどう区別して記録するかを試してください。工場停止日、立会責任者、入場申請、停電や荷下ろしの条件は、顧客と現場責任者へ確認して案件の記録に残します。

カレンダーと案件管理を併用し、自社が「確定」と呼ぶ条件を担当者間でそろえられるかも確認点です。画面内の日付や周期はデモ表示のため、実際の点検時期は対象設備と契約、現行の要求事項に基づいて判断してください。

点検対象から日程確定までの記録方法を試す

点検ステータスと案件管理を見る

停止日・立会者・入構条件の持たせ方を、資料請求・無料体験で確認できます。

この記事をシェアする
